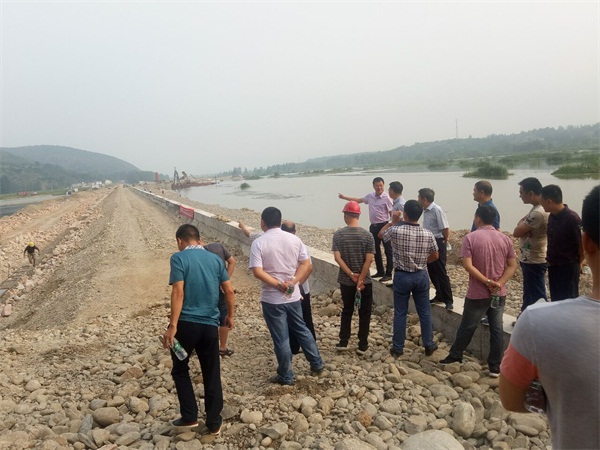

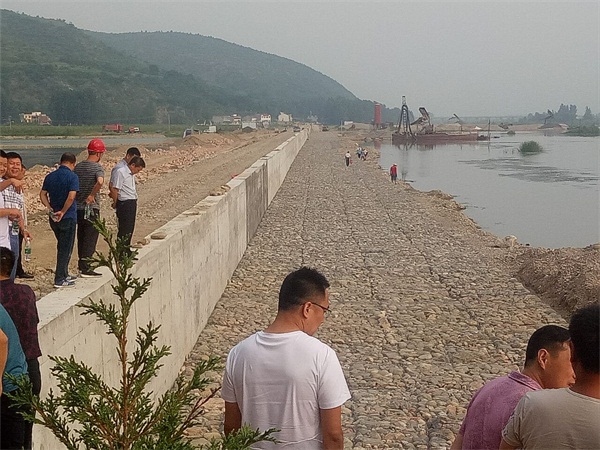

2018年6月29日,浩川实业董事长带领公司经理及副经理多人亲临丹江鄂豫河段防洪治理近期工程(湖北段)第5标段施工现场进行检查和指导工作,本标段合同价为1243万元,防洪墙全长1143m,2017年8月签订施工合同,自2017年9月进场,于10月28日正式动工建设,截止目前共施工10个月,现已完成防洪墙主体工程,堤身填筑工程和干砌石护脚、格宾石笼等工程,已完成产值950万左右,占比85%。现已回工程款645万元,预计近期回款300万。
开工进场后,遇到的最大难题便是土地征地和清凉寺电站放水等协调问题,防洪墙下游500米堤线,完全处在库区,被3-8m的 水淹没,无法进行施工,在各位领导的关心和大力支持下,特别是王董事长多次亲临施工现场,跨省沟通、经多方交涉,最终与河南省清凉寺电站达成协议,争取到了30天放水时间,创造了干地施工条件,在短短的30天内,加班加点,最终使得防洪墙RHB4+950-5+449段施工的顺利实施。
最后,再一次感谢各位领导顶着烈日对我标段进行检查和指导工作,对存在的问题,望提出宝贵意见。
